Отчет о строительных работах в Про.Молодости в апреле
18 апреля 2025

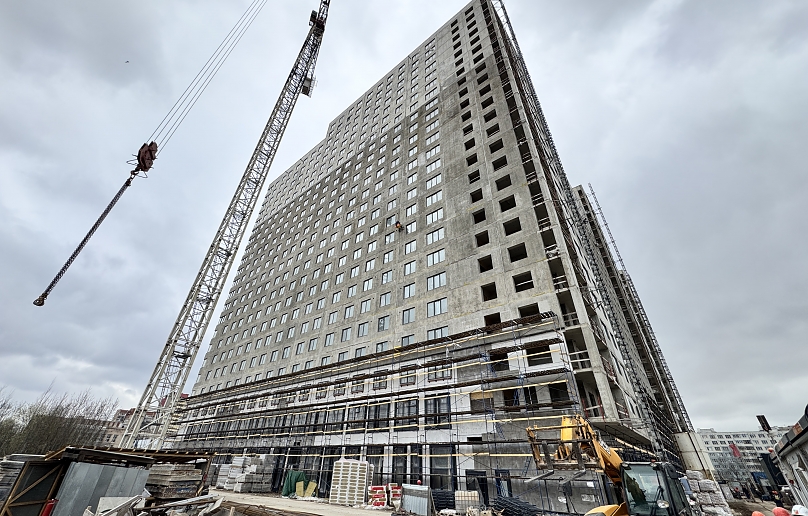

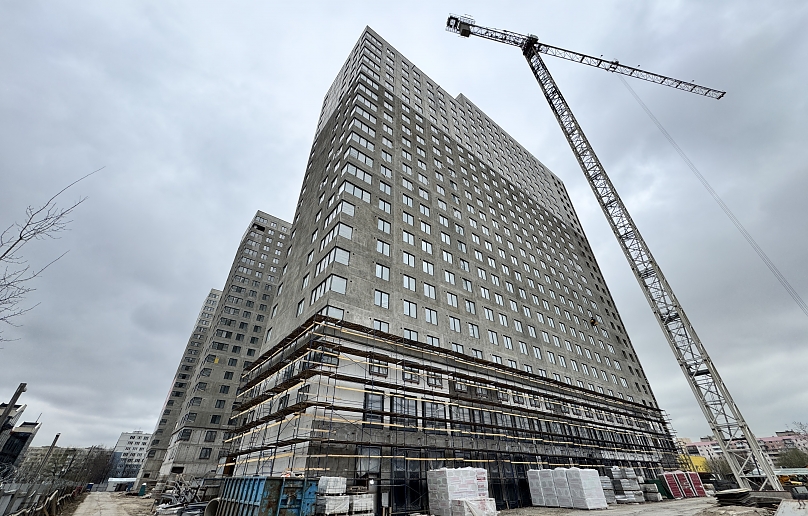

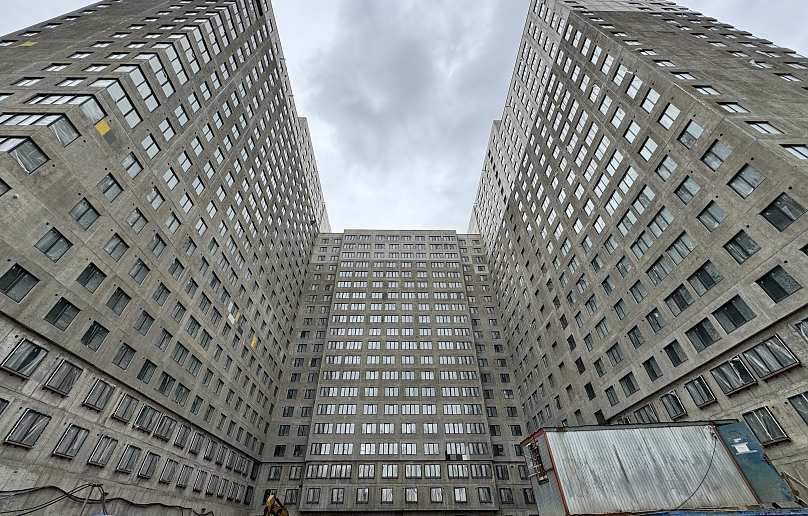

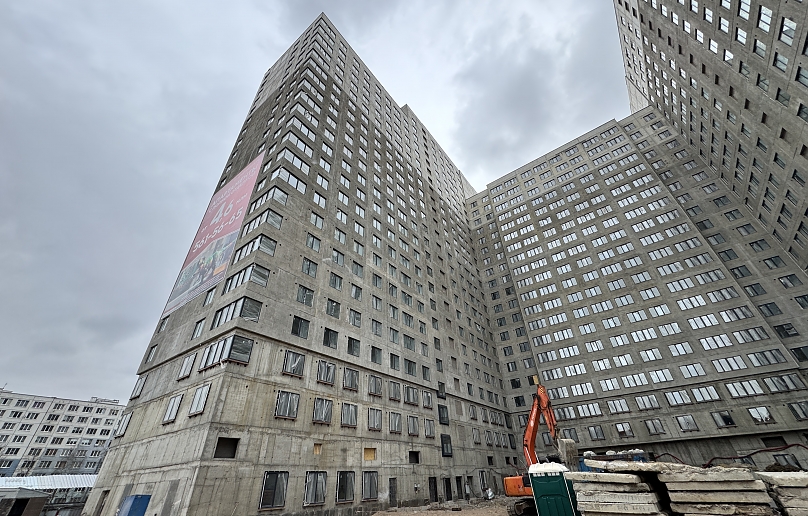

За первые 2 недели апреля активно продолжались строительные работы.

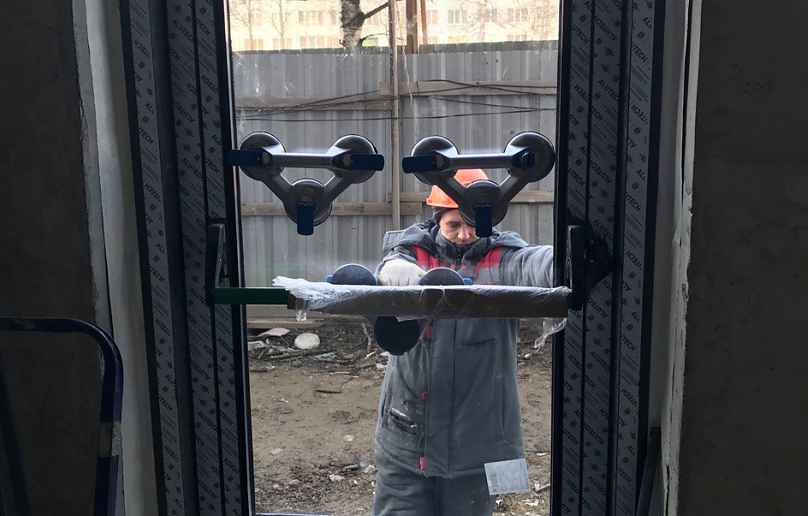

- На данный момент полностью завершены работы: по устройству монолитных железобетонных плит и каркасу здания, по монтажу стеновых панелей, по устройству кровли, по монтажу лестничных маршей, по поставке и монтажу оконных ПВХ конструкций.
- Продолжаются работы по устройству заполнения межпанельных швов и по устройству системы утепления фасадов (СФТК).

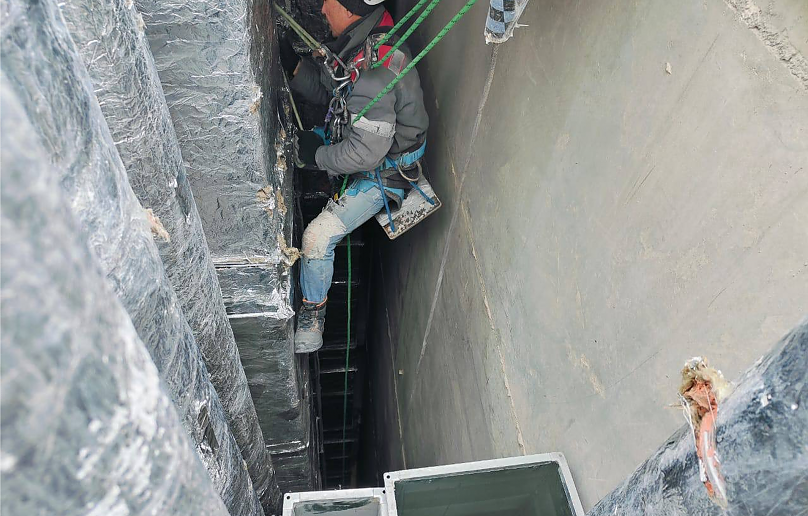

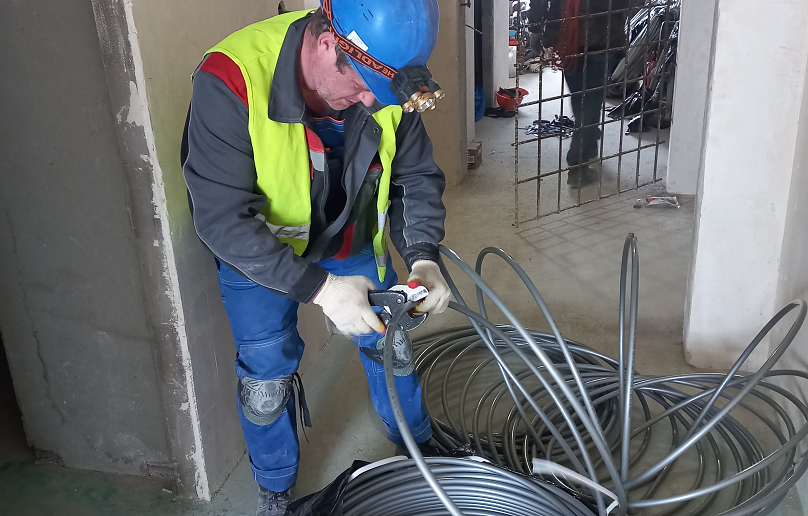

- На верхних этажах ведутся работы по устройству стяжки пола в объеме 6746 кв.м. в 3 секции; работы по штроблению под системы электроснабжения (ЭОМ) и сигнализации (СС); штукатурные работы; монтаж инженерных систем пожаротушения и устройство инженерных коммуникаций.
- Продолжаются работы по монтажу общеобменной вентиляции в объеме 1061 пог.м с 1 по 3 секцию с 16 по 24 этажи — выполнены на 74%; по монтажу труб отопления в 3 секции на 23 этаже — выполнены на 98%; по монтажу радиаторов отопления — выполнены более чем на 84% от общего количества, за текущий период смонтировано 317 шт.

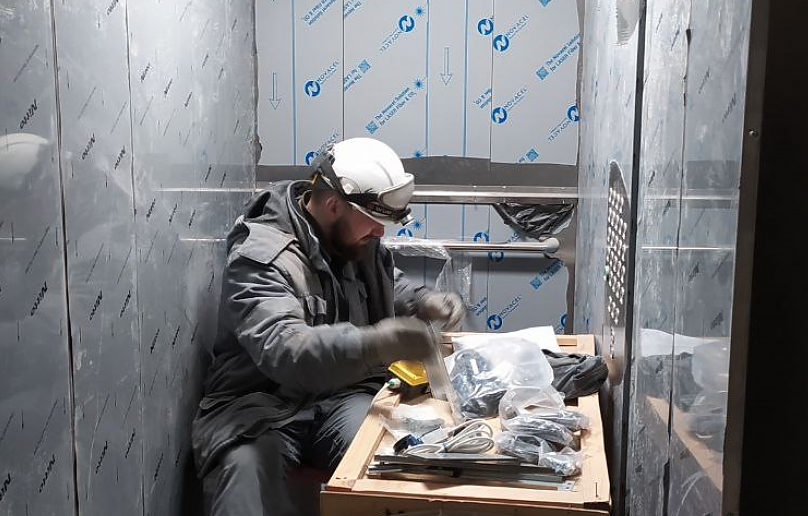

- Продолжаются работы по монтажу лифтового оборудования.
- Ранее под зданием Центра Притяжения были завершены работы по устройству плиты и подбетонки; в апреле начались работы по армированию плиты и подготовке выпусков под возведение стен.
